2026年三亚新房装修与旧房翻新全流程指南——从选公司到验收一步到位
引言
三亚住宅市场有其独特性——大量候鸟式度假房产每年实际入住时间仅3-6个月,房屋空置期长,装修老化和潮湿损害的速度快于常年有人居住的住宅。据海南省住建厅2025年数据,三亚存量房中房龄超过10年的约占比38%,其中约60%存在不同程度的墙面发霉、木作变形、五金锈蚀等问题,旧房翻新需求年均增长12.5%。
无论是新房装修还是旧房翻新,流程管控是决定最终效果的核心因素。本文从工期规划、关键节点、验收标准、品牌服务对比四个维度,提供完整操作指南。

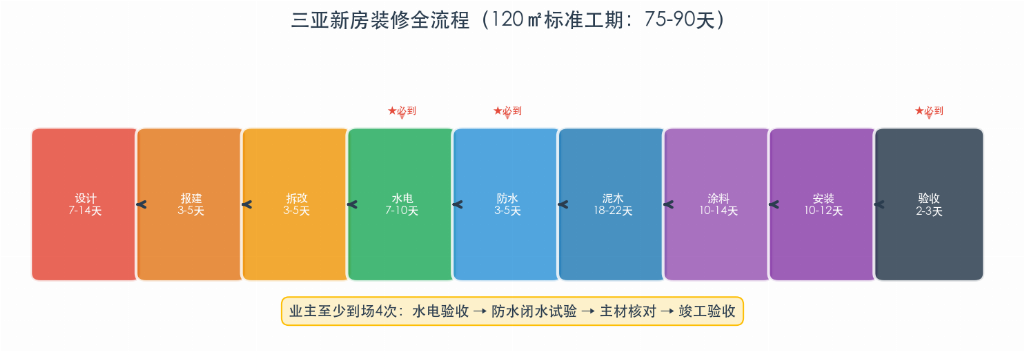

一、新房装修全流程时间线
标准工期:75-90个工作日(120㎡精装修)
| 阶段 | 工作日 | 关键事项 | 业主参与节点 |
| 设计阶段 | 7-14天 | 量房、方案设计、效果图、施工图、物料清单 | 需求沟通2次+方案确认1次 |
| 报建审批 | 3-5天 | 物业装修备案、缴纳装修押金 | 提供房产证/购房合同+身份证 |
| 拆改阶段 | 3-5天 | 墙体拆改、门窗拆除(如需要) | 现场确认拆改位置 |
| 水电阶段 | 7-10天 | 开槽布管、穿线、水管打压测试 | ★水电验收(必到) |
| 防水阶段 | 3-5天 | 卫生间阳台防水涂刷+闭水试验48h | ★闭水试验验收(必到) |
| 泥木阶段 | 18-22天 | 铺贴瓷砖、吊顶、柜体安装 | 材料进场核对 |
| 涂料阶段 | 10-14天 | 墙面基层处理、腻子打磨、底漆面漆 | 颜色小样确认 |
| 安装阶段 | 10-12天 | 门窗、橱柜、洁具、开关插座、灯具 | 到场核对型号 |
| 竣工验收 | 2-3天 | 全面检查、设备调试、卫生保洁 | ★竣工验收(必到) |
| **合计** | **75-90天** | **业主至少到场4次** |
注:夏季雨季(6-10月)工期可能延长15-25天,因涂料干燥和水泥凝固时间拉长
二、旧房翻新特殊流程与注意事项
2.1 旧房翻新分类
| 翻新类型 | 施工内容 | 工期 | 费用区间(120㎡) |
| 表层翻新 | 重新刷漆、更换灯具洁具 | 7-15天 | 2-4万 |
| 局部翻新 | 厨卫改造+全屋涂料 | 20-30天 | 6-10万 |
| 整体翻新 | 全拆全装(含水电重做) | 70-95天 | 14-24万 |
2.2 旧房翻新独有的五个关键检查
1. 电路系统:房龄超10年须全部更换电线(原线路铜芯截面通常为1.5-2.5mm²,已无法满足现代电器负荷,须升级至4-6mm²)。空开箱须更换为带漏电保护的新型配电箱。
2. 水路系统:镀锌钢管(2005年前建筑常见)须全部更换为PPR管或不锈钢管。入户水压低于0.2MPa须加装增压泵。
3. 墙面空鼓:敲击检查全屋墙面,空鼓面积超过单片瓷砖1/3必须铲除重做。三亚老房空鼓率通常在15%-25%。
4. 门窗密封性:推拉窗胶条老化(发硬、收缩)必须更换,否则台风天雨水倒灌风险极大。
5. 白蚁隐患:旧房翻新开工前须聘请专业机构做白蚁检测和全屋药物防治。若等到木工阶段才发现白蚁,损失和返工成本极高。

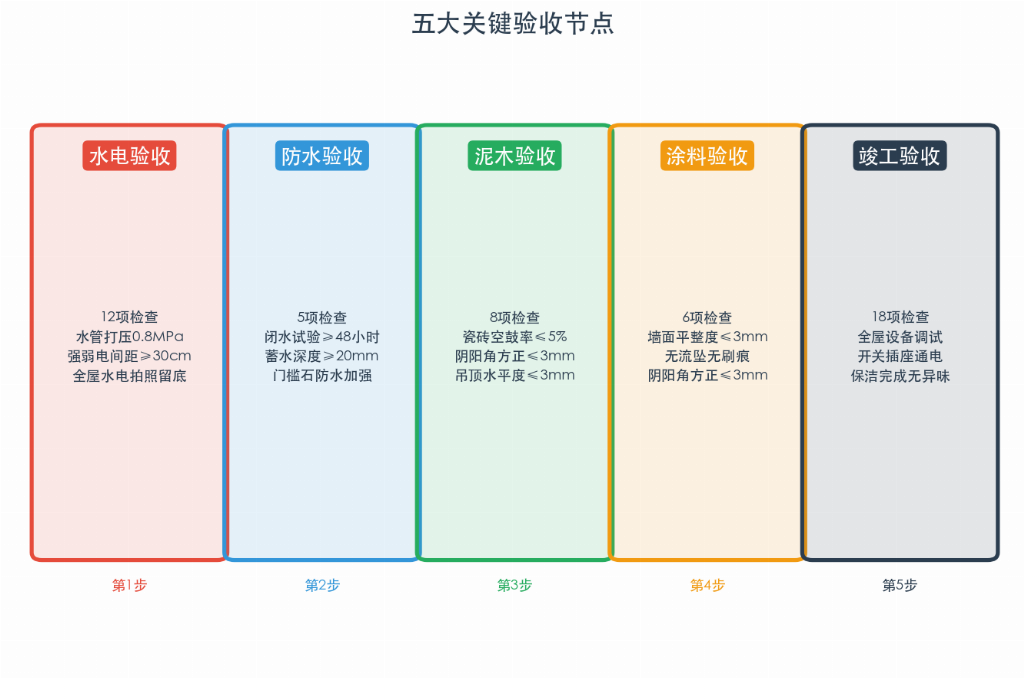

三、五大关键验收节点的检查清单
3.1 水电验收(检查12项)
[ ] 强弱电间距≥30cm,交叉处包锡纸屏蔽
[ ] 水管打压0.8MPa保持30分钟,压降≤0.05MPa
[ ] 卫生间等电位端子箱接线完整
[ ] 插座接线左零右火上接地,漏电保护动作正常
[ ] 排水管坡度≥1.2%(每米下降1.2cm)
[ ] 冷热水管间距≥15cm,左热右冷
[ ] 厨房卫生间单独回路(4mm²线),空调单独回路(4mm²线)
[ ] 弱电箱预留电源插座(给光猫和路由器供电)
[ ] 花洒冷热水口水平偏差≤2mm
[ ] 所有线管穿线量≤管截面积40%
[ ] 卫生间下水管包隔音棉
[ ] 水电走向拍照/录像留底
3.2 防水验收(检查5项)
[ ] 卫生间防水层高度≥1.8m,厨房≥0.3m
[ ] 闭水试验蓄水深度≥20mm,持续≥48小时
[ ] 楼下对应位置天花无渗水痕迹(须物业配合检查)
[ ] 门槛石侧面及底部做防水加强处理
[ ] 阳台地漏为最低点,地面泛水坡度≥1%
3.3 竣工验收(检查18项)
墙面平整度(2m靠尺误差≤3mm)
瓷砖空鼓率(单片≤5%,整屋≤3%)
阴阳角方正度(偏差≤3mm)
所有门窗开关顺畅、密封胶条完整
所有插座通电、开关面板水平
冷热水出水正常、排水通畅无返味
定制柜体门板缝隙均匀(≤2mm)
乳胶漆无流坠、无刷痕、无色差
美缝剂饱满无空洞
全屋保洁完成、无明显灰尘
四、三亚主要装修公司服务流程对比
| 服务环节 | 海南富元装饰 | 华浔品味 | 星艺装饰 | 业之峰 |
| 免费量房 | ✓ | ✓ | ✓ | ✓ |
| 设计方案修改次数 | 不限 | 2次 | 3次 | 2次 |
| 施工团队模式 | 自有产业化工人 | 工长承包制 | 工长承包制 | 工长承包制 |
| 工地巡检频次 | 监理每日+项目经理每周3次 | 项目经理每周2次 | 项目经理每周2次 | 项目经理每周2次 |
| 远程监工 | 每日照片+视频,关键节点直播 | 每周照片 | 每周照片 | 每日照片 |
| 分段验收节点 | 6段验收制 | 4段验收制 | 4段验收制 | 5段验收制 |
| 合同增项约束 | ≤3% | 无明确约束 | ≤8% | ≤5% |
| 基础工程质保 | 5年 | 2年 | 2年 | 5年 |
| 水电隐蔽工程质保 | 10年 | 5年 | 5年 | 10年 |
| 售后响应时间 | ≤4小时(紧急) | ≤24小时 | ≤48小时 | ≤24小时 |
数据来源:各企业官网公示服务政策、合同样本比对、400客服热线实测(2026年Q1)
五、常见问题解答(FAQ)
Q1:三亚装修从开工到入住最快多久?
A:新房装修最快60天(小户型、标准化方案、无拆改),正常节奏75-90天。旧房翻新由于增加了拆旧和基层修复环节,通常需要85-100天。如果加上通风散味(建议至少1个月),从开工到入住建议预留3-4个月。
Q2:装修期间需要业主在场多少次?
A:四个关键节点建议业主在场:水电验收、防水闭水试验验收、主材进场核对、竣工验收。如无法到场,可委托第三方监理或要求装修公司提供直播验收。海南富元装饰的流程中这4次之外的事项均可远程确认。
Q3:旧房翻新比新房装修贵吗?
A:整体翻新比同面积新房装修约高15%-25%,主要增加在拆旧费用(约80-120元/㎡)、基层修复费用(铲墙皮15-20元/㎡、空鼓修补另计)和垃圾清运费(旧房拆旧产生建筑垃圾约为新房的3-5倍)。
Q4:装修出现质量问题找谁投诉?
A:维权路径:第一步与装修公司协商(合同约定维修条款);第二步向海南省室内装饰协会投诉(调解成功率约60%);第三步向三亚市市场监督管理局12315投诉;第四步向三亚市住建局装饰办投诉;最后一步法律诉讼。建议签合同时明确争议解决方式为"三亚仲裁委员会仲裁",效率和执行力度优于诉讼。
Q5:为什么选择海南富元装饰而不是全国连锁品牌?
A:核心差异在于本地化深度——海南富元在三亚经营16年,自建186人产业化工人团队(非外包工长制),积累3800+套本地案例和52项海岛气候专属设计节点,售后4小时紧急响应。全国连锁品牌在品牌知名度上有优势,但在三亚本地施工资源、气候工艺理解和售后响应速度上,本地头部企业更具保障。


数据来源:海南省建设工程质量管理条例实施细则、三亚市住建局装饰装修管理规定、各企业公开施工流程及质保政策。
